전세 재계약 앞두고 매물 검색창만 들여다본 적, 있으시죠.
오피스텔이든 도시형생활주택이든 새로 지은 물건 자체가 확 줄었다는 얘기, 체감하신 분들도 많으실 거예요.
실제로 최근 3년 비아파트 착공 물량은 10년 평균의 20~30% 수준까지 쪼그라들었어요.
그래서 정부와 LH가 오늘(7월 20일)부터 신축매입약정 개선안을 전면 시행합니다.
사업자용 대책처럼 보이지만, 놓치면 손해인 포인트는 세입자 쪽에도 있어요.
솔직히 이거, 남 얘기 같으시죠?
제목만 보면 건설사 소식 같아요.
실제로 이번 대책의 직접 대상은 오피스텔·도시형생활주택을 짓는 민간 건축주와 시행사가 맞고요.
그런데 이 제도의 끝단에는 청년, 신혼부부, 1인 가구, 고령가구가 앉아 있어요.
LH가 사들인 집이 결국 신축매입임대로 풀리니까요.

국토교통부는 지난 5월 22일 비아파트 공급 보완방안을 내놓으면서 2026~2027년 2년간 수도권 매입임대 9만 가구를 공급하겠다고 했어요.
이 중 6만6000가구가 서울·경기 규제지역에 집중됩니다.
직전 2년(2024~2025) 3만6000가구와 비교하면 대략 두 배 물량이에요.
오늘부터 시행되는 조치들은 그 9만 가구를 실제로 굴러가게 만드는 엔진이라고 보시면 됩니다.
돈이 없어서 못 짓던 게 풀렸어요
지금까지 신축매입약정의 가장 큰 병목은 땅값이었어요.
건축주가 토지비의 30% 안팎을 현금으로 먼저 꽂아야 사업이 시작됐거든요.
이번에 LH 토지확보지원금이 토지 감정평가금액의 최대 70~80% 수준까지 올라갑니다.
여기에 HUG가 잔여 토지비·설계비 같은 착공 전 초기 사업비에 대한 PF 대출보증까지 토지비의 20% 수준으로 받쳐줘요.

계산이 어떻게 되냐면요.
사업자가 직접 조달해야 하는 현금이 토지비의 약 30%에서 10% 수준으로 줄어드는 구조예요.
땅 살 돈이 모자라 접었던 소규모 필지 사업들이 다시 책상 위로 올라올 수 있다는 뜻입니다.

3개월마다 돈이 들어온다, 이게 은근히 큰 차이예요
공사비 지급 방식도 바뀌었어요.
예전엔 골조 완료나 준공 같은 특정 단계에 도달해야 목돈이 들어왔어요.

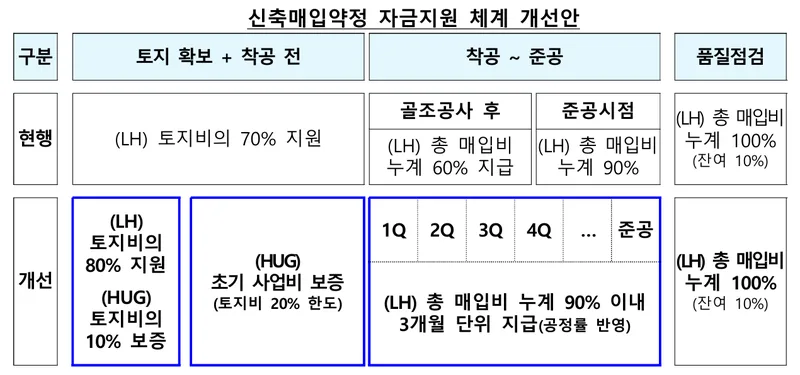

이제는 실제 공정률을 반영해 3개월 단위로 지급합니다.
시공사 입장에서는 자금이 계속 돌아가니, 자재값 못 치러서 공사가 멈추는 사고가 줄어들어요.

세입자 입장에서 이게 왜 중요하냐면, 공사 중단이 곧 입주 지연이기 때문이에요.
공급 일정이 밀리면 그 해 전월세 시장에 나올 물량도 같이 밀립니다.
돈 흐름 하나 바꿨을 뿐인데 입주 시점이 당겨진다는 게, 저는 이 대책에서 제일 실용적인 부분 같았어요.
한 동 통째로 안 사도 된다니, 이건 좀 놀랐어요
기존 규칙은 빡빡했어요.
LH가 매입하려면 건물 한 동 전체, 그러니까 100% 세대를 다 사야 했습니다.

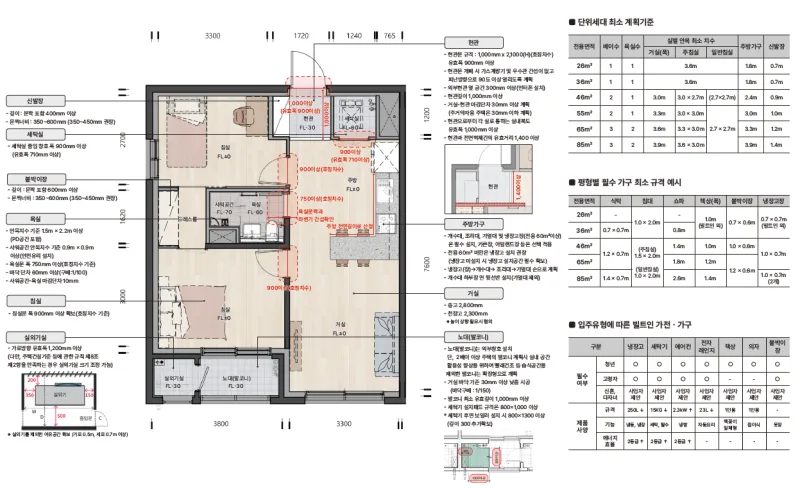

이제는 전체 세대의 20% 이상 50% 미만 범위에서 세대 단위 부분매입이 가능해요.
100세대짜리 건물이면 20~50세대만 LH가 가져가고, 나머지는 민간이 분양하거나 임대를 놓는 방식입니다.

여기에 수도권 최소 매입 기준도 내려갔어요.
서울은 19호 이상에서 10호 이상으로, 경기는 50호 이상에서 10호 이상으로 완화됐습니다.
그동안 규모가 안 돼서 아예 명단에 못 들던 소형 사업장이 매입 대상으로 편입되는 거예요.
| 항목 | 기존 | 개선(7월 20일 시행) |
|---|---|---|
| 토지확보지원금 | 사업자 초기 부담 토지비 약 30% | 감정평가액 최대 70~80% 지원, 부담 약 10% |
| 공사비 지급 | 골조·준공 등 특정 단계 | 공정률 반영 3개월 단위 |
| 매입 범위 | 건물 전체(100%) 매입 | 전체 세대의 20~50% 미만 부분매입 허용 |
| 최소 매입 호수 | 서울 19호 / 경기 50호 | 수도권 10호 이상 |
| 착공 시점 | LH 공사비 검증 완료 후 | 인허가만 받으면 선착공, 검증은 이후 |

기다리다 세월 다 갔던 그 절차도 손봤습니다
‘선 착공 후 공사비 검증’은 지난 6월 29일부터 이미 돌아가고 있어요.
LH의 공사비 검증이 끝나길 기다리지 않고, 인허가만 받으면 먼저 삽을 뜰 수 있습니다.
검증은 착공 이후에 진행돼요.
소급 적용 범위는 5월 22일 이후 접수된 사업까지입니다.

절차 몇 달 줄이는 게 별거냐 싶지만, 임대주택은 시차 싸움이에요.
지금 착공한 물건이 세입자 손에 닿는 건 2~3년 뒤니까요.
그 시차를 앞당기는 조치들이 한꺼번에 들어간 셈입니다.

그래서 내 전셋값이랑 무슨 상관이냐면요
인과관계를 한 줄로 이어보면 이래요.
초기 자금 부담이 줄어들면 사업 개시 문턱이 낮아지고, 착공 물량이 늘면 몇 년 뒤 시장에 나올 임대주택이 늘어납니다.
그 물량이 든든전세주택이나 분양전환형 같은 형태로 시세보다 저렴하게 공급되는 거고요.
비아파트 착공이 10년 평균의 20~30%까지 주저앉은 상태였으니, 이걸 방치하면 2~3년 뒤 전월세 불안으로 돌아온다는 게 정부 판단이에요.

물론 효과가 바로 오늘 나타나진 않아요.
기대는 하되 시간표는 길게 잡으시는 게 맞습니다.
대신 지금부터 LH청약플러스에서 매입임대 입주자 모집 공고를 눈여겨보실 이유는 확실히 생겼어요.

여기서 헷갈리면 진짜 손해입니다
가장 많이 오해하는 지점부터 짚을게요.
이건 일반 무주택자가 직접 신청하는 지원금 제도가 아니에요.
신청 주체는 집을 짓는 민간 사업자고, 서민은 나중에 완성된 임대주택의 입주자 모집에 청약하는 방식으로 만나게 됩니다.
“나도 80% 받는 건가요?” 하고 주민센터 가시면 헛걸음이에요.

토지확보지원금 80%는 공짜로 주는 돈이 아니라, 나중에 매입약정금·잔금 정산 과정에서 최종 매매대금에 반영되는 선지급 성격의 자금입니다. 감정평가액 기준이라 실제 시세와 차이가 날 수도 있어요.
부분매입도 마냥 좋기만 한 건 아니에요.
상한이 50% 미만이라 나머지 세대는 사업자가 직접 분양하거나 임대를 놔야 하고, 그 분양 리스크는 그대로 남습니다.
최소 매입 기준 10호 완화는 수도권 기준으로 설명된 경우가 많고, 비수도권은 별도 공고 확인이 필요해요.
소급 적용 범위도 조치별로 갈릴 수 있어서, 개별 사업자라면 LH에 직접 문의하시는 게 안전합니다.
사업자시라면, 이 순서대로 움직이시면 돼요
신청 창구는 LH청약플러스(apply.lh.or.kr) ‘주택매도’ 메뉴 한 곳입니다.
공고는 서울·경기남부·경기북부·인천 등 지역본부별로 따로 올라오니, 사업지 소재 지역본부 공고문을 봐야 해요.
회차별로 조건이 다르기 때문에 매입 단가나 평가 방식은 반드시 공고문 원문에서 확인하셔야 합니다.

- 지역별·회차별 매입공고 확인
- 부지와 설계계획안으로 매도신청 접수
- LH 현장조사·탁상감정평가
- 대상주택 선정심의 (신청~심의 약 40일)
- 심의결과 통보 후 설계도면 협의
- 토지소유권 확보·건축허가
- 매입약정 체결 (심의~약정 약 2개월, 전체 평균 3개월)
- 착공·시공 (인허가만으로 조기 착공 가능)
- 준공·품질점검 (100호 이상 CM업체 격월, 100호 미만 외부전문가 5단계)
- 2차 감정평가로 매매대금 확정 → 보존등기·매매계약 → 소유권 이전·대금지급

서류는 주택매입 신청서, 건물·토지 등기부등본, 부동산종합증명서(종합형), 건축물 현황도와 배치도, 토지이용계획확인서가 기본이에요.
감정평가 방식은 기존 감정평가형과 2024년 도입된 공사비 연동형이 함께 쓰이고 있어서, 사업장마다 가격 산정 로직이 다를 수 있습니다.
공사비 연동형은 수도권 100호 이상 주택을 대상으로 시범 적용 중이에요.

정리하면 오늘부터 문턱이 눈에 띄게 낮아졌어요.
사업자는 공고문부터, 세입자는 입주자 모집 공고부터 챙기시면 됩니다.
